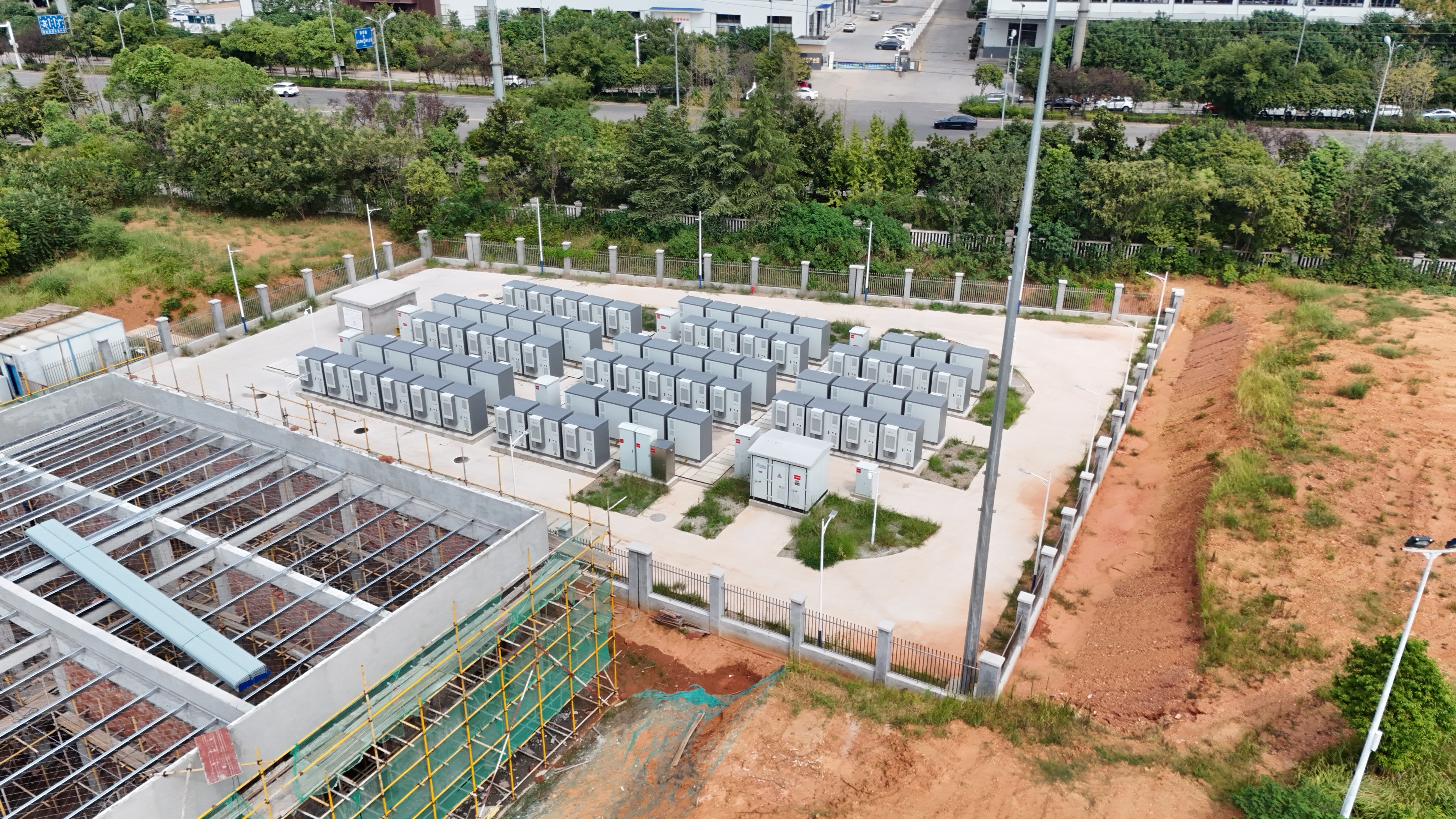

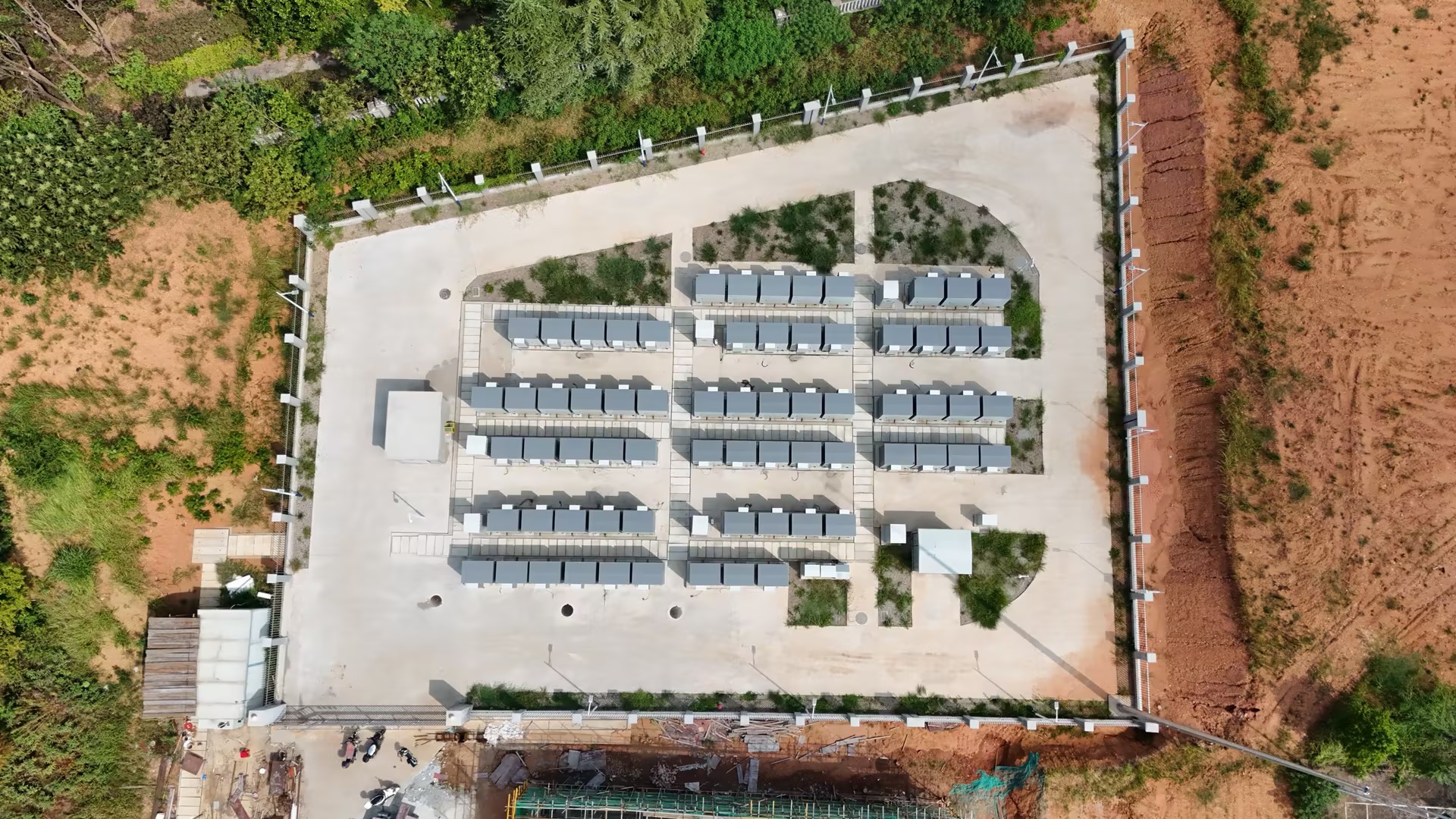

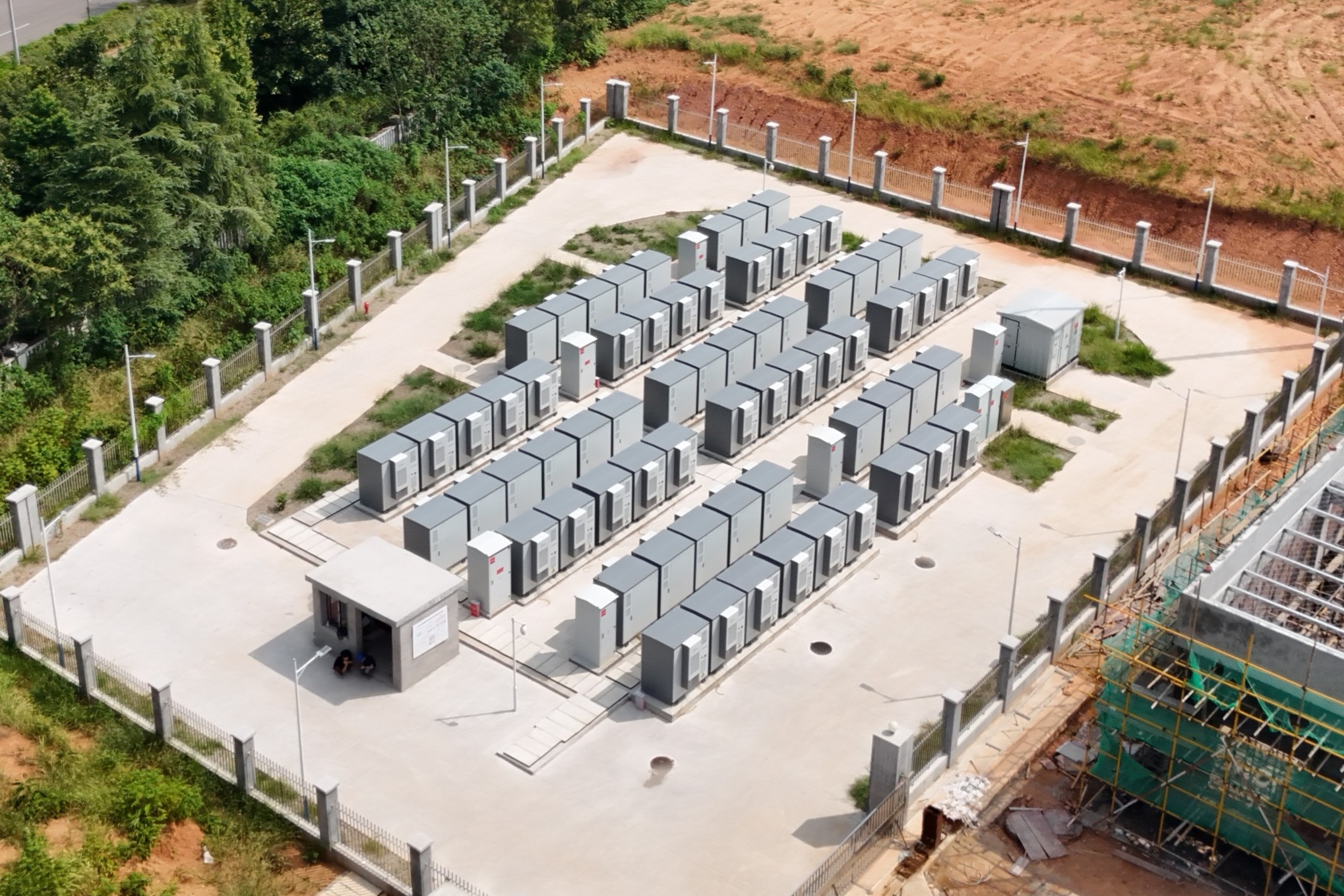

梨树全创储能电站
项目概况
-
项目类型用户侧储能电站
-
项目所在湖南湘潭
-
装机容量5.77MW/17.2MWh
-
并网时间暂无
项目亮点
项目配景
梨树全创是由韩台配合投资打造的现代化电子制造工业。。公司主营营业为研发、生产及销售印刷路板,,产品主要应用于台式电脑、条记本电脑、手机、汽车主板及效劳器等产品。。
业主面临炎天用电岑岭时代(一连2-3个月)逐日8-12小时的限电问题,,希望建设系统规模较大的储能电站,,在电力供应受限时段实现一连电力供应,,有用包管厂区基础生产用电需求。。
项目情形
● 用电情形剖析及规模测算
业主用电性子为大工业用电,,电价为尖峰、峰、平、谷分时电价,,年用电量约5600万度。。厂区进线电压品级10kV,,变压器总容量13630kVA,,厂区24小时上班,,每月平均运行天数28天,,24h事情制,,中午12:00-13:00、下昼17:00-18:00、夜间23:30-00:30为用饭时间,,用电负荷降低15%左右。。
综合厂区现适用电情形、进线情形限制装机量及业主需求,,在基本电费需改容的条件下,,设计储能系统总容量为5.77MW/17.2MWh,,占地约900 平米,,10kV 接入。。整年消纳天数330 天,,整年充放电约660 次(非满循环),,放电深度90%,,系统效率88%。。
● 电价信息
● 充放电战略
接纳1.5 充1.5 放战略,,即白天补电:
第一次充电:23:00-7:00(8h)
第一次放电:11:00-14:00(3h)
第二次充电:14:00-18:00(4h)(部分充电)
第二次放电:18:00-23:00(5h)(部分放电)
项目收益
● 主要收益:本项目建成后首年可放电量约916.3万KWh,,20年总计可放电量约18326.3万KWh。。项目通过削峰填谷的方法获取利润,,在运营期内业主可享受9%的利润分成,,每年可以获得约44万元利润分成,,20年总计可获得约890万元利润分成。。业主在不影响正常生产的情形下,,在电网限电时段每小时可有用降低生产用电负荷约5922kW,,系统单次一连放电量累计可达约15228kWh。。
● 其他收益:除以上收益分成外,,在每年的用电负荷岑岭期,,储能电站还可以加入电网公司邀约的需求侧响应,,并与乐天堂官网分享加入需求侧响应所获得的奖励。。
